徐州環氧樹脂地坪漆工藝標準及施工步驟
一、施工技術說明
1.車位、通道及坡道環氧樹脂地坪漆施工方案
(1) 地坪工法設計方案
(2)工法選擇: 1.5mm環氧紋理狀光面平涂工法(車位及通道部分)
5.0mm環氧石英砂地坪工法(坡道部分)
(3) 質量性能評估:
1)化學性能符合國家標準和行業標準。
2)物理性能符合國家標準和行業標準。
3)漆膜成型厚度:最薄處不得小于1.2㎜。
4)漆膜成型止滑功能:為輕度止滑效果。
5)漆膜成型表面色澤:整體表面統一,滾筒接口處在輕微滾筒印跡。
(4)圖示:

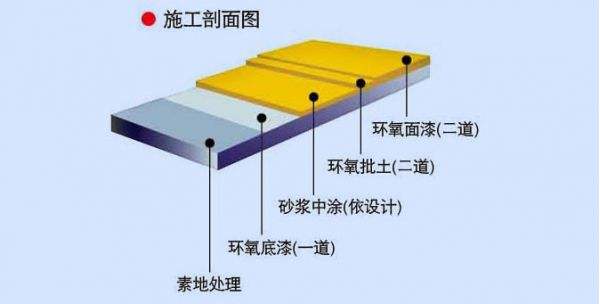

1.5mm環氧樹脂地坪漆工程施工說明(圖示)
面涂一道 (面涂一道)
面涂一道 (平涂面涂一道)
中涂二道 (膩子粉二道)
中涂一道 (砂漿層一道)
環氧底涂一道 (底涂一道)
基礎面 (基面補平打磨處理)

5.0mm環氧石英砂地坪漆工程施工說明(圖示)
面涂 (面涂)
石英砂 (滿撒石英砂)
面涂 (面涂)
中涂 封閉膩子 (膩子粉二道)
中涂 (砂漿層一道)
環氧底涂 (底涂一道)
基礎面 (基面補平打磨處理)
(5)需提供1㎡的樣板。
(6)基面處理:負四、負三己做過密封固化劑施工,必須用噴砂機將密封固化劑鏟除!否則環氧樹脂地坪因與基面粘接不上而脫層、破損。
2.環氧樹脂地坪施工工藝
1)主要施工流程(以下施工流程中所涉及的施工材料并非指定施工材料,根據工藝要求必須提供等同或優于此類品牌的產品)
A.施工準備+基面處理
B.環氧底涂涂裝一道
C.環氧中涂砂漿層一道
D.環氧膩子中層+膩子粉二道
E.環氧樹脂平涂面涂涂裝一道
F.環氧樹脂面涂涂裝一道
G.清 理 維 護、地 坪 養 護
2)施工工藝
A.基面處理
用專業打磨機對基面進行打磨,并檢查基底有無裂縫、空殼,如有,則須深層切割清理后用環氧樹脂砂漿填補。由于環氧樹脂不溶水,所以在處理過程中只能進行干處理,清理時不可野蠻敲打,以免敲松邊上的基層。
B.環氧樹脂底涂涂裝
對基面吸塵干凈后,在進行基底處理的同時,可進行環氧底涂涂裝,保證材料在涂裝時仍符合可使用時間,在膠化前被涂刷完,讓材料保持良好的滲透性,保證粘接性能。
C.環氧中涂涂裝
在底涂固化干后(約8小 時),首先采用環氧砂漿將脫層破損的地面修補平,再將已按比例攪拌混好的環氧砂漿用平刀批刮,使用小型專業手磨機充分打磨環氧砂漿層,使達到初步平整;
D.環氧樹脂面涂涂裝
環氧膩子砂漿層固化后打磨修飾平整并吸塵干凈,在確保封閉的表面滾涂平涂面涂一道,固化后再滾涂面涂一道,以達到現場所要求的輕度止滑表現效果。
涂裝施工的環境要求:施工基面應保持干凈,無其他工程施工交叉作業。
E.現場清理維護、地坪養護
面涂完成后將有關施工材料、工具搬離現場,嚴密封閉保護完成飾面,至少24小時后才可允許人進入行走。并不可帶進泥沙,漆膜完全固化一般需7天時間,期間應避免進行其他工程施工、搬運、安裝等施工。
F.現場派駐工程技術人員現場監督,以保證工程質量及工程進度順利完成。
3.墻(柱)地腳線施工
1)清除表面灰塵、墻面少量開裂涂料,按要求打水平線。涂刷專用環氧封閉底漆。對空洞、裂縫處使用環氧樹脂膩子修補;固化干透后打磨、除塵。
面涂漆二道
2)檢查立面有無氣孔殘留未封閉、有無突出粉粒,并及時填補氣孔及打磨除塵,滾涂平涂面涂一道,固化干透后再滾涂面涂一道,以達到現場所要求的輕度止滑滾面表現效果。
3、2.0mm防靜電地坪施工說明
3.1.工藝流程:
打磨清理→環氧底漆 → 中涂饅涂→ 鋪銅箔網→導電底漆→ 防靜電自流平面漆
3.2.作業條件:
3.2.1.地面抹灰已完,并經驗收合格;
3.2.2.地面基層施工完,穿過樓板的管線已安裝完畢,樓板孔洞已填塞密實;
3.2.3.室內水平控制線已彈好,并經預檢合格;
3.2.4.施工環境溫度為5℃~30℃,相對濕度不宜大于80%?;炷梁市∮?%。
3.3施工工藝
3.3.1.根據要求先無塵打磨。
3.3.2.底漆涂布:用環氧底漆,依比例將主劑及硬化劑以電動攪拌器攪拌均勻,在可使用時間內均勻涂布。
3.3.3.中涂批補:用環氧中涂漆+石英砂攪拌均勻后批補于地面上。
3.3.4.鋪導電網:按行距、縱距2m×3m進行交叉鋪設成“十”字狀。
3.3.5.導電底漆:用環氧導電底漆,將涂料依比例攪拌均勻后,在可使用時間內,以鏝刀平鋪于地面。
3.3.6.鋪完銅箔施工防靜電底漆工藝結束后,應做隱檢。檢測方法:在每個房間內每二平米范圍內取一點檢測,電阻值達到104Ω~106Ω。
3.3.7.防靜電面漆涂布:用環氧面漆,依比例攪拌均勻后,以鏝刀均勻涂布。
3.4技術參數
3.4.1.原漆狀態 A組份:透明 B組份:粘綢、多色
3.4.2.干燥時間,h 表干≤4 實干≤24
3.4.3.硬度 ≥0。 68
3.4.4.附著力,級 ≤2
3.4.5.抗沖擊性kg。cm2 50
3.4.6.耐水性60天 無變化
3.4.7.耐磨性750g/500轉,失重g ≤0。3
3.4.8.耐H2SO4,5%60天 無變化
3.4.9.耐120#汽油、潤滑油60天 無變化
3.4.10.表面電阻,Ω 105-108
4、注意事項
4.1.施工注意事項
4.1.1.雨期施工:如空氣濕度超出施工條件時,應增加人工排風設施(排風扇等)控制濕度。遇大雨、高濕度等天時應停止施工。
4.1.2.樹脂整體面層施工時,環境溫度不得過低、過高,濕度不得過大,防止樹脂砂漿產生假固化。
4.1.3.施工場所應注意通風良好。
4.1.4.施工中涂料避免接觸皮膚,最好雙手能有保護手套。
4.1.5.施工中玷污處要清洗干凈,施工后順將場地、垃圾清除完畢。
4.1.6.地面灰塵須徹底清除,以確保底漆之接著效果。
4.1.7.地面潮濕時須使之干燥,含水率8%以下,或者選用特殊底漆。
4.1.8.環氧樹脂的各層涂料若出超出有效接著地間,須將材料表面打粗并處理干凈,涂上一層底漆(依間隔時間長短),再進行上層涂料施工。
4.1.9.底漆須待完全揮發后方可進行施工,以免起泡現象。
4.1.10.材料調配時,須以底布(或紙板)墊底半避免任何一種材料單獨滴于素地上,造成不干,若已滴于素地上時須立即擦去。
4.1.11.攪拌后的材料應在可使用時間內涂布完畢,避免表面接近硬化無法流平。
4.1.12.涂布發現砂?;蚱渌s質時,應立即清除。
4.1.13.環氧樹脂防塵耐磨地坪施工時應注意其混合比例,混合攪拌均勻才可使用。
4.1.14.施工現場條件濕度應低于RH85%,溫度在5℃以上,如不合于此標準時,請停止施工或改用其它低溫耐濕產品以免表層不干或發白。
4.2.安全操作要求:
4.2.1.施工現場臨時用電應符合國家現行標準《施工現場臨時用電安全技術規程》和現行地方標準的要求。
4.2.2.對某些物質有過敏反應的施工者不得參加施工。
4.2.3.在易燃、易爆區域內動火時,必須采取防范措施,辦理動火證后,方可動火。
4.2.4.臨時用電線路、設備,必須經認真檢查,符合安全使用要求后,方可使用。用電設備必須進行接地;在防爆區域內施工,必須采用防爆電器開關,其照明燈具必須彩用36V低壓和防爆燈。
4.2.5.在大面積或通風條件不好的空間施工,應有通風排氣設備。有害氣體、粉塵不得超過允許濃度。操作人員應佩戴口罩、手套、工作服等。
4.3.環保措施
4.3.1.施工垃圾和零散碎料要及時清理,集中消納。
4.3.2.裝卸材料應做到輕拿輕放,夜間運輸車輛進入施工現場,嚴禁鳴笛,減少噪聲擾民。
4.3.3.防腐蝕所用的各種材料應封閉存放,不得遺撒,廢料和包裝容器應及時回收,統一處理。
4.4.消防保衛管理措施
4.4.1.施工現場必須堅持“預防為主,防消結合”的工作方針,認真貫徹《中華人民共和國消防條例》,逐級落實防火責任制,利用多種形式對工人進行宣傳教育,做到人人重視消防工作。
4.4.2.參加施工的所有人員,入場前都要進行“四防”教育,學習現場的各項規章制度和國家法規,使每個施工人員做到制度明確、安全生產、文明施工。
4.5.成品保護措施
4.5.1.對所覆蓋的隱蔽工程要有可靠的保護措施,不得因為地面施工造成漏水、堵塞、破壞或降低等。
4.5.2.樹脂面層完工后應采取掛牌、攔擋給以施工人員提示,避免受到破壞。
4.5.3.施工中不得污染、損壞其他工種的半成品、成品。
二、質量保證
(一)工程質量保證期(簡稱“質保期”)為兩年。質保期自工程竣工驗收之日起計算,質保費用計入總價。
(二)質保期內,中標人負責對其提供的貨實行包修、包換、包退、包維護保養,不再收取任何費用,但不可抗力(如火災、雷擊等)造成的故障除外。
(三)工程質量報修8小時內響應。
(四)所有質保服務方式均為中標人上門服務。
(五)在質保期內,中標人應在一定時間內對所提供的工程及設備做定期檢查和保養。
三、技術參數:
地板類別 技術參數 項 目 |
1.5mm環氧樹脂平涂地坪 | 5.0mm環氧樹脂止滑砂槳坡道 | |
干燥 時間 |
表干 | ≤2h | ≤2h |
實干 | ≤24h | ≤24h | |
承 載 | ≥2000kg | ≥2000kg | |
耐 磨 性(750g/1000r失重) | ≤0.03 g | ≤0.03g | |
鉛筆硬度 | ≥1-2H | ≥2-3H | |
抗彎強度 | ≥18 MPa | ≥50MPa | |
抗壓強度 | ≥50 MPa | ≥60MPa | |
耐沖擊性 | ≥30㎏.cm | ≥35㎏.cm | |
附著強度 | 1級 | 1級 | |
耐機油、柴油60天 | 無變化 | 無變化 | |
耐20%硫酸20天 | 無明顯變化 | 無明顯變化 |
注:以上數據系依據實驗室條件制樣檢測而得,僅供參考。
四、環氧樹脂地坪涂料用量
1.5㎜環氧樹脂地坪
方案
項目 1.5mm環氧樹脂地坪
底 涂 0.2㎏/㎡(環氧樹脂固含量≥70%)
環氧中涂 0.8㎏/㎡(環氧樹脂固含量≥95%)
面 涂 0.3㎏/㎡(環氧樹脂固含量≥80%)
主材合計 1.3㎏/㎡
5㎜環氧樹脂地坪
方案
項目 5mm環氧樹脂地坪
底 涂 0.2㎏/㎡(環氧樹脂固含量≥70%)
環氧中涂 2㎏/㎡(環氧樹脂固含量≥95%)
面 涂 0.5㎏/㎡(環氧樹脂固含量≥80%)
主材合計 2.7㎏/㎡
2.0mm環氧樹脂防靜電地坪
方案
項目 2.0mm環氧樹脂防靜電地坪
底 涂 0.2㎏/㎡(環氧樹脂固含量≥70%)
環氧中涂 1㎏/㎡(環氧樹脂固含量≥95%)
面 涂 0.3㎏/㎡(環氧樹脂固含量≥80%)
主材合計 1.5㎏/㎡
?
徐州蜂鳥地坪工程有限公司
?
聯 系 人:孫經理
手??? 機:15252089548
郵??? 箱:22052099@qq.com
徐州公司地址:徐州市泉山區礦大科技園
網??? 址:http://www.51lrc.cn/
?
文章出自專業的蜂鳥地坪廠家——徐州蜂鳥地坪工程有限公司(www.51lrc.cn)轉載請注明出處!
?
?
?
同類文章排行
- 環氧地坪施工起水泡原因及預防方
- 環氧地坪漆失色的十二個原因及解
- 徐州環氧樹脂地坪漆施工過程中出
- 環氧防靜電地坪施工工藝
- 徐州環氧地坪公司施工規范流程標
- 2017年徐州環氧地坪優勢與分類
- 為什么冬季徐州環氧地坪難以施工
- 我該怎么樣選中擁有高質量的地坪
- 徐州環氧地坪“起泡""痱子"該
最新資訊文章
- 廣州雅士利奶粉廠混凝土固化劑地
- 環氧地坪公司哪家最專業
- 江蘇徐工集團環氧地坪,固化劑地
- 徐州市雨潤車庫環氧地坪施工
- 河南鄭州肯德基加工車間固化劑地
- 安徽淮北理士電池混凝土固化劑地
- 徐州保利房地產公司固化劑地坪施
- 合肥美的空調固化劑固化劑地坪施
- 廣州海信電視地坪施工
